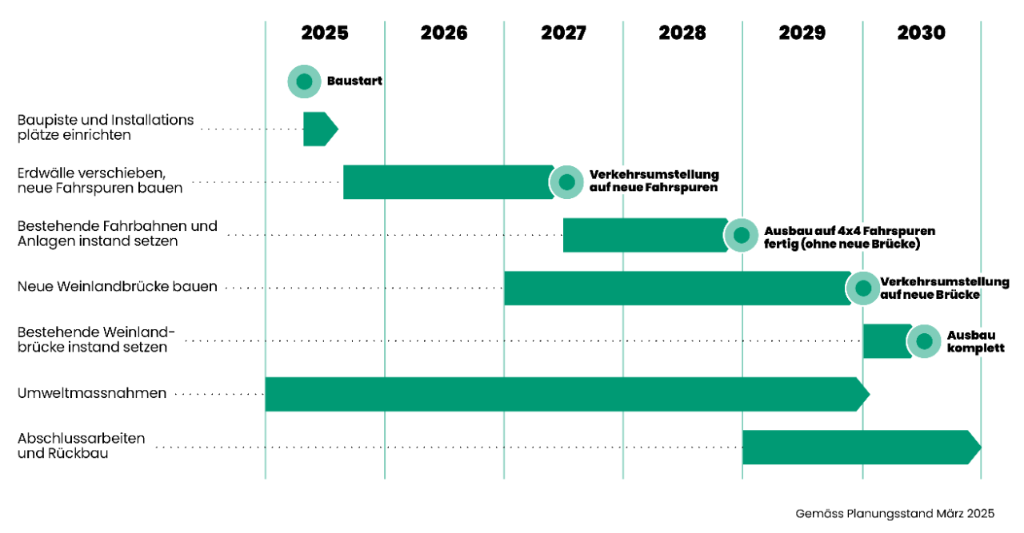

Zeitplan

  • Um Platz für die zusätzlichen Fahrbahnen zu schaffen, müssen im Vorfeld (ab Winter 2024/2025) einzelne Waldstücke gerodet werden.
  • Bevor die Bagger auffahren, werden zudem bedrohte Reptilien, Ameisen und Schnecken umgesiedelt.
  • Die Hauptarbeiten starten Anfang Juni 2025 mit der Errichtung der Baupiste und den Installationsplätzen
  • Zuerst werden die neuen Fahrspuren gebaut, danach die bestehenden beiden Spuren instand gesetzt und die bestehenden Anlagen auf den modernsten Stand der Technik gebracht.
  • Bis 2028 soll der Ausbau auf vier Fahrspuren abgeschlossen sein.
  • Der Bau der neuen Weinlanbrücke beginnt später und soll bis 2030 abgeschlossen sein.
