2025

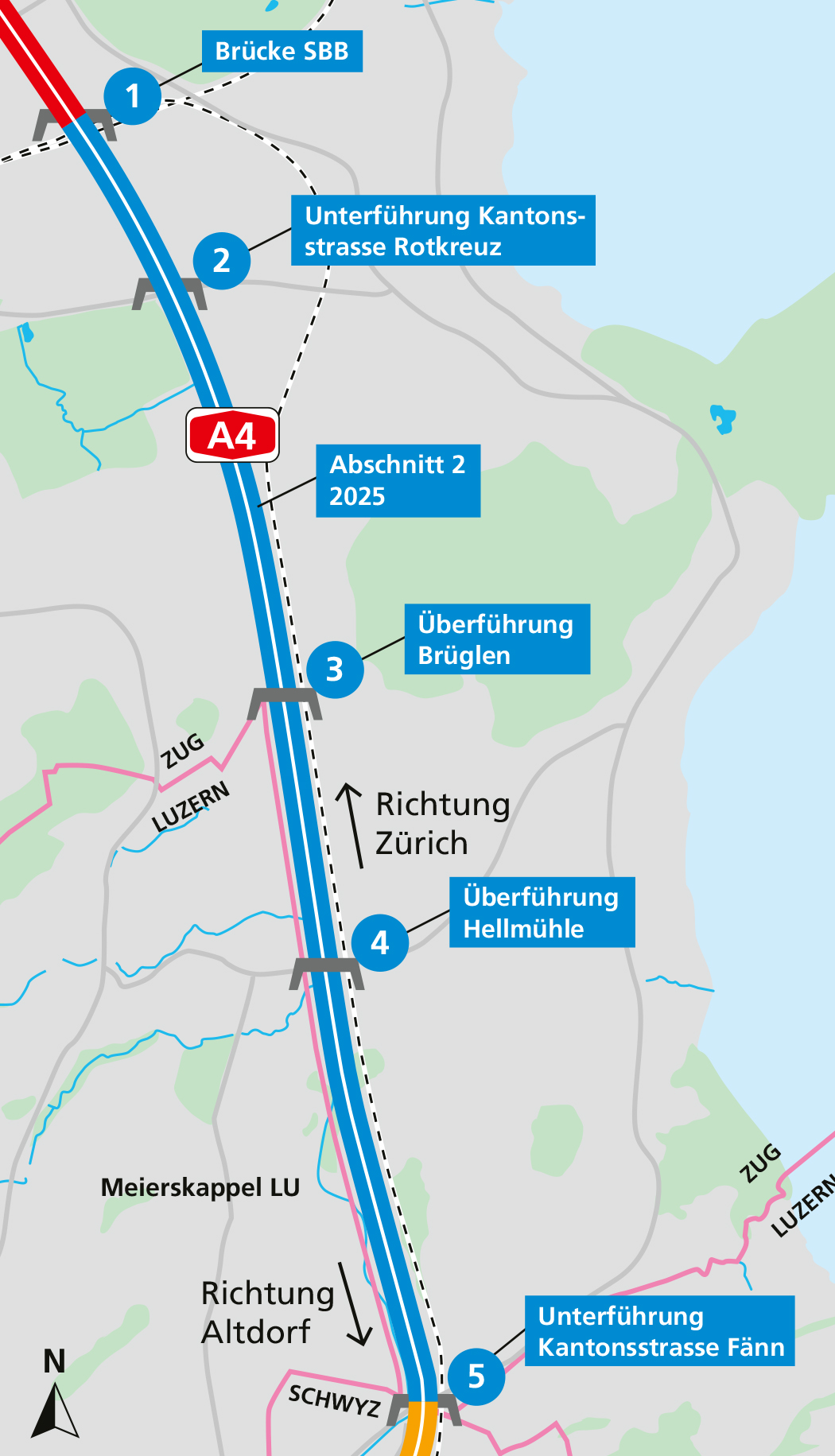

Abschnitt 2: A4 zwischen SBB-Brücke Unterrüti und Kantonsgrenze ZG/SZ

  • Belagsersatz durch lärmarmen Belag
  • Ersatz von Leitplanken und Wildtierzäunen
  • Instandsetzung und teilweise Ergänzung / Neubau von Entwässerungsleitungen
  • Instandsetzung von Kunstbauten (wie Überführungen, Unterführungen, Brücken)
  • Erneuerung der Betriebs- und Sicherheitsausrüstungen
  • Bau von 3 neuen Signalportalen

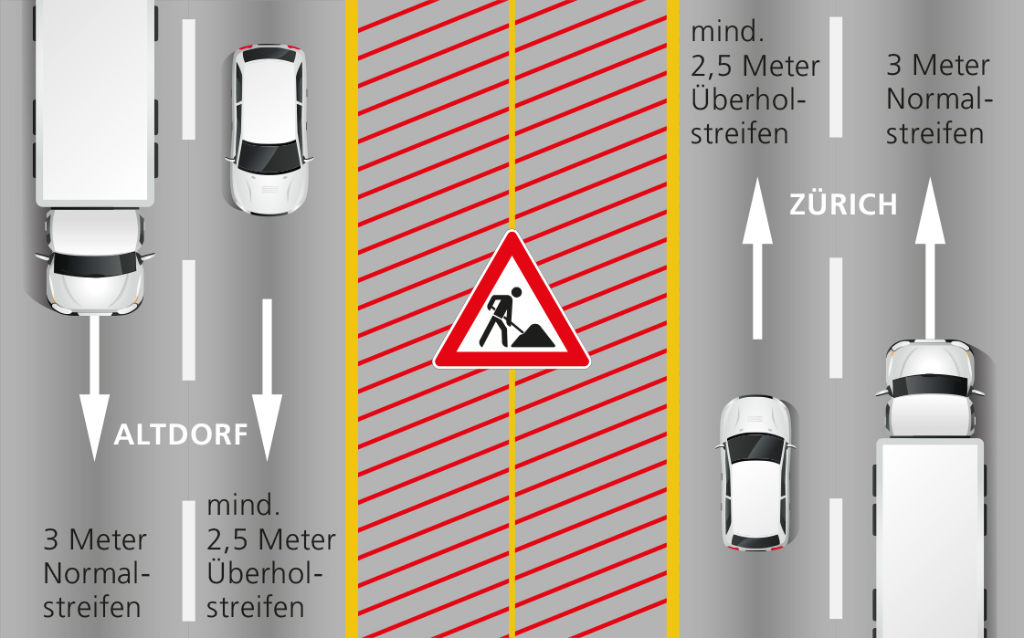

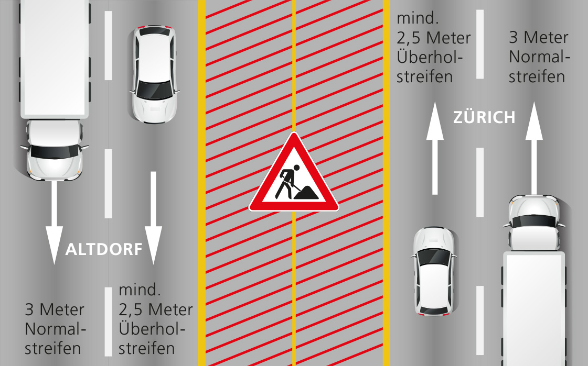

Bauphase 1: Mitte März bis Mitte Mai 2025

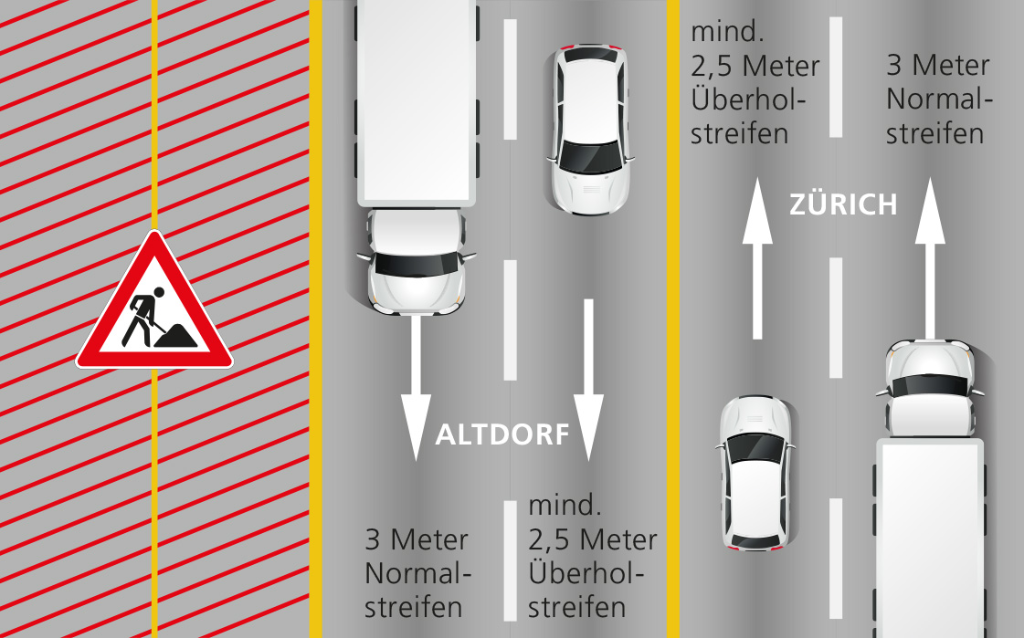

  • Die Baustelle ist entlang des Mittelstreifens, die Fahrzeuge werden auf der rechten Spur und dem Pannenstreifen fahren.

Bauphase 2: Mitte Mai bis Mitte August 2025

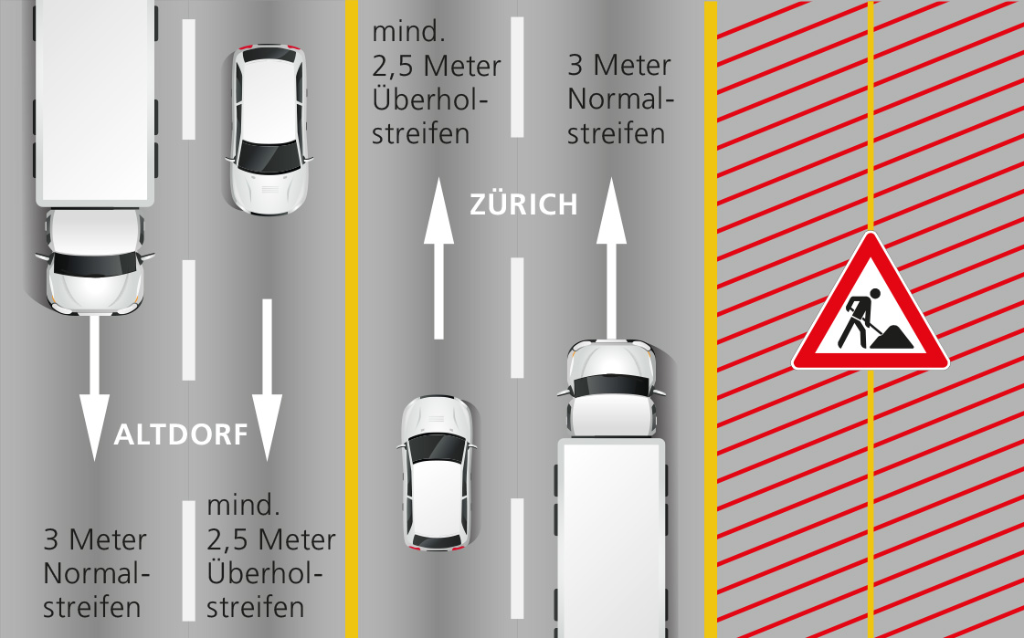

  • Baustelle auf Seite Fahrbahn Altdorf (Süd)

Bauphase 3: Mitte August bis November 2025

  • Baustelle auf Seite Fahrbahn Zürich (Nord)

Kontakt

Filiale Zofingen
Brühlstrasse 3
4800 Zofingen

058 482 75 11
zofingen@astra.admin.ch

Kontaktinformationen drucken

https://www.astra.admin.ch/content/astra/de/home/themen/nationalstrassen/baustellen/zentral-nordwestschweiz/a4-a14-ruetihof-kuessnacht/2025-abschnitt-2-a4-zwischen-sbb-bruecke-unterrueti-und-kantonsgrenze-zg-sz.html
