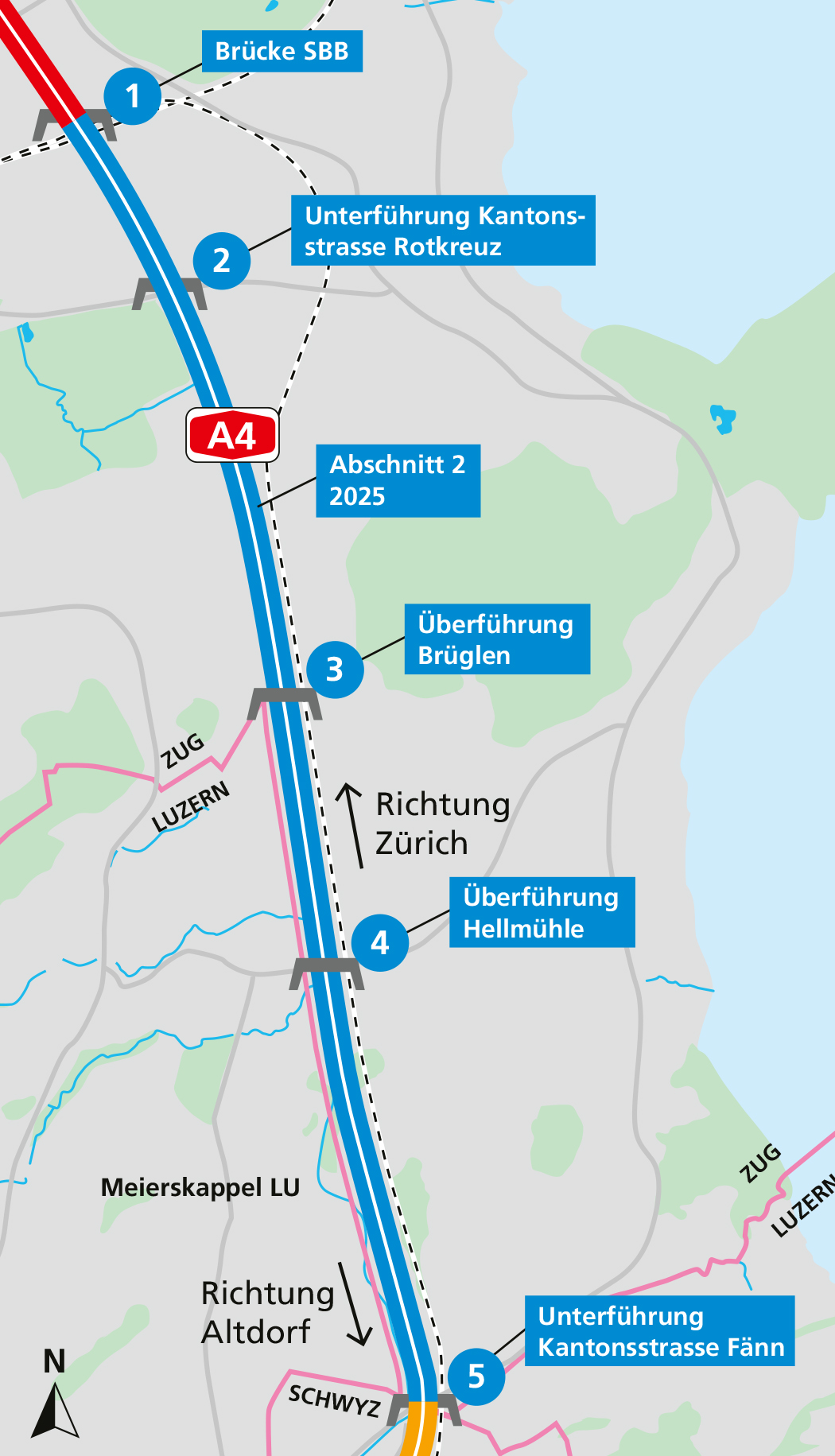

Abschnitt 2: A4 zwischen SBB-Brücke Unterrüti und Kantonsgrenze ZG/SZ
- Belagsersatz durch lärmarmen Belag
- Ersatz von Leitplanken und Wildtierzäunen
- Instandsetzung und teilweise Ergänzung / Neubau von Entwässerungsleitungen
- Instandsetzung von Kunstbauten (wie Überführungen, Unterführungen, Brücken)
- Erneuerung der Betriebs- und Sicherheitsausrüstungen
- Bau von 3 neuen Signalportalen
Bauphase 1: Mitte März bis Mitte Mai 2025

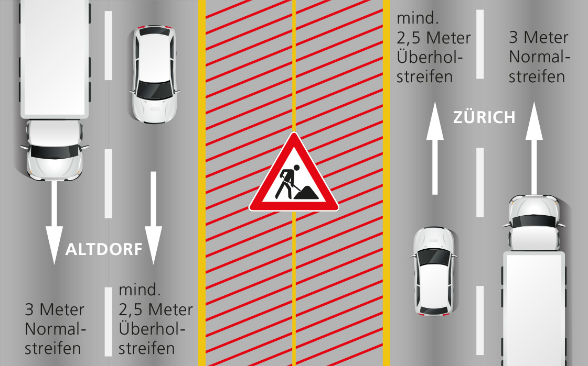

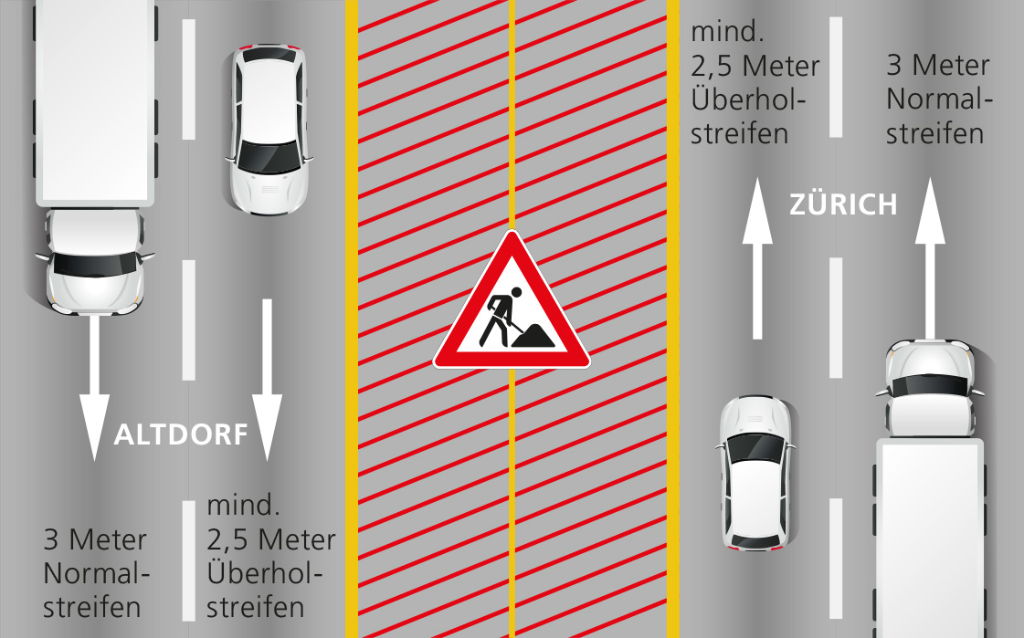

- Die Baustelle ist entlang des Mittelstreifens, die Fahrzeuge werden auf der rechten Spur und dem Pannenstreifen fahren.
Bauphase 2: Mitte Mai bis Mitte August 2025

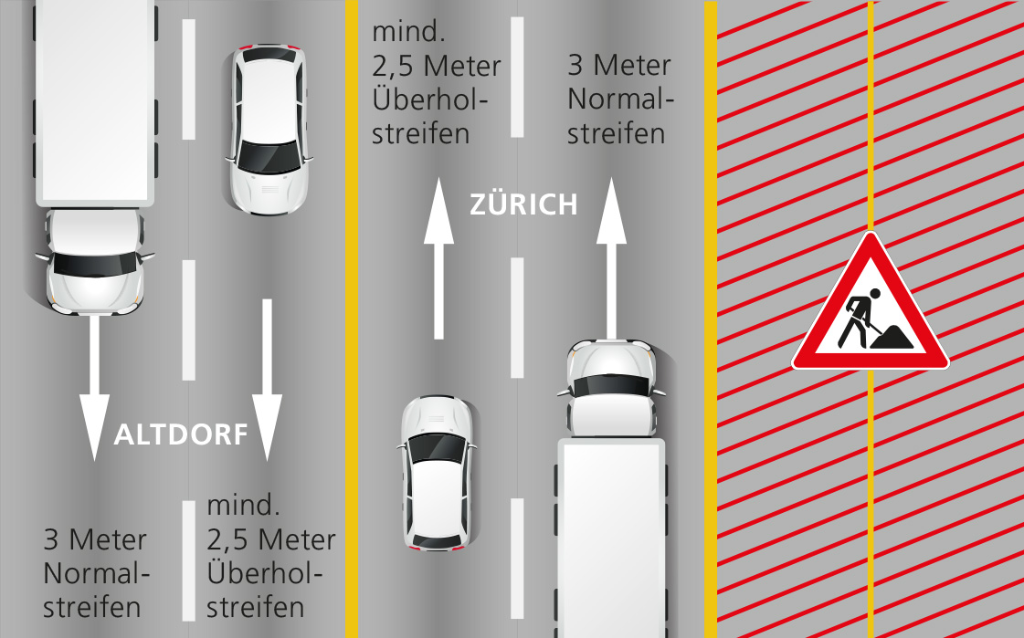

- Baustelle auf Seite Fahrbahn Altdorf (Süd)
Bauphase 3: Mitte August bis November 2025

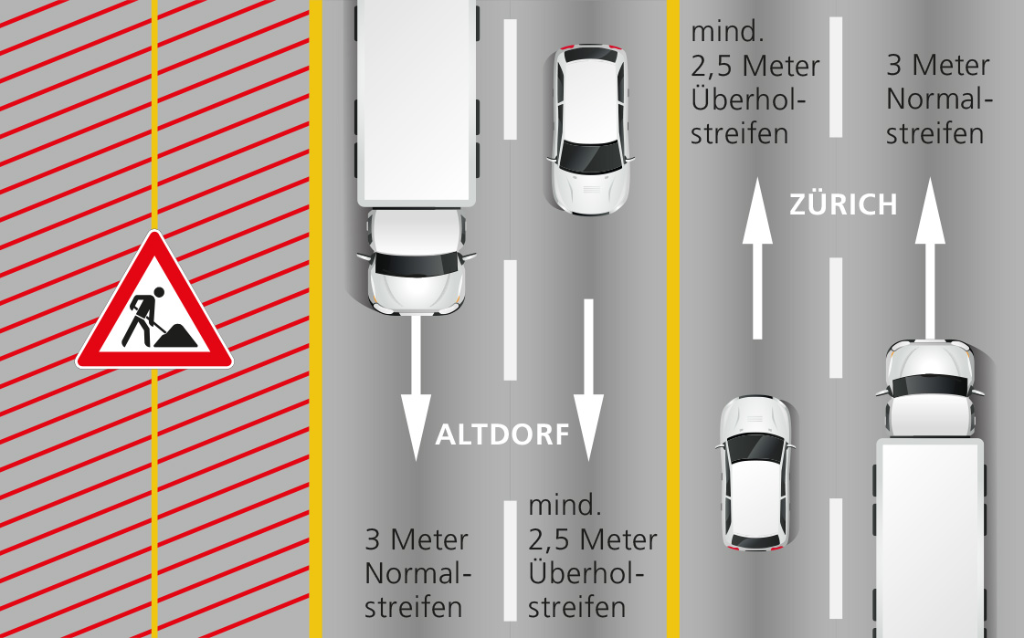

- Baustelle auf Seite Fahrbahn Zürich (Nord)
