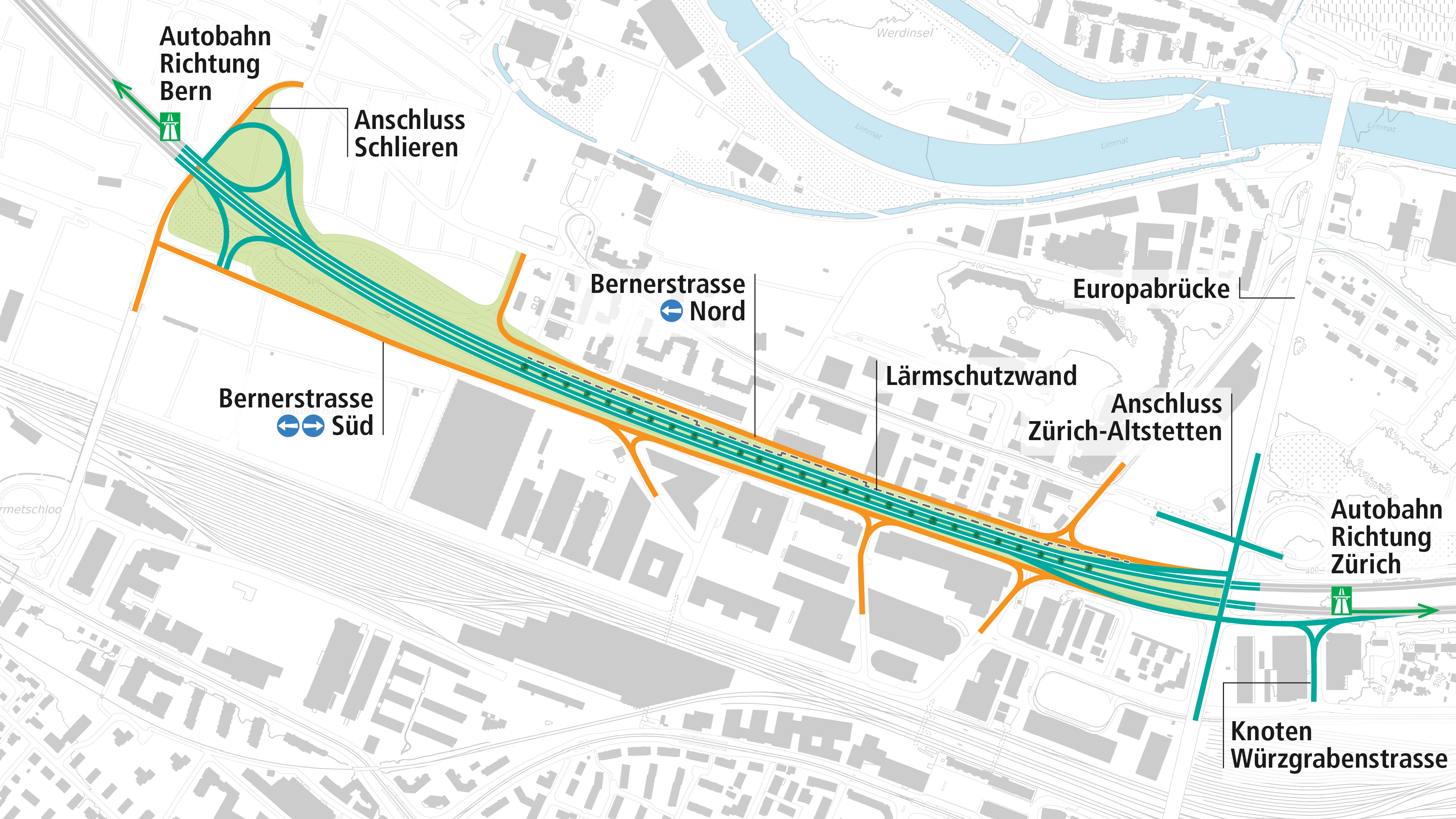

Projektübersicht

Der vor über 50 Jahren erstellte Abschnitt der Autobahn A1 im Gebiet Zürich-Grünau/Altstetten muss umfassend saniert werden. Stadt und Bauherrschaft nutzen die Chance, mit der Erneuerung des Autobahnabschnitts das Quartier Grünau städtebaulich aufzuwerten und besser vor Verkehrslärm zu schützen.

Aktuell_1920x1080px

Das Projekt umfasst folgende Arbeiten:

  • Strassenbeläge werden erneuert
  • Entwässerungssystem wird angepasst inklusive Bau einer Strassenabwasserbehandlungsanlage
  • Betriebs- und Sicherheitsausrüstung (BSA) wird erneuert
  • Neue Lärmschutzwände werden installiert
  • Verkehrsführung wird optimiert
  • Neuer, 3,5 Meter breiter grüner Mittelstreifen mit Bäumen
  • Beleuchtung der Strasse im besiedelten Gebiet

Stand des Projekts

Die öffentliche Projektauflage fand im Dezember 2010 statt. Einsprache- und Beschwerdeverfahren bis zum Bundesgericht dauerten mehrere Jahre. Das Bundesamt für Strassen ASTRA hat die überarbeiteten Erleichterungsgesuche für Schallschutzmassnahmen im September 2016 beim Eidgenössischen Departement für Umwelt, Verkehr, Energie und Kommunikation UVEK eingereicht, das am 7. Juni 2017 über die Neubeurteilung Lärm entschieden hat. Am 27. Juli 2017 wurde die entsprechende Plangenehmigungsverfügung (PGV) rechtskräftig. Nach den geleisteten Vorarbeiten für die Werkleitungen in der Bernerstrasse Süd und am Knoten Würzgraben, den Arbeiten an der Unterführung Bändlistrasse sowie 2024 am Anschluss Schlieren, finden die Hauptarbeiten an der A1 von Herbst 2024 bis Sommer 2027 statt.

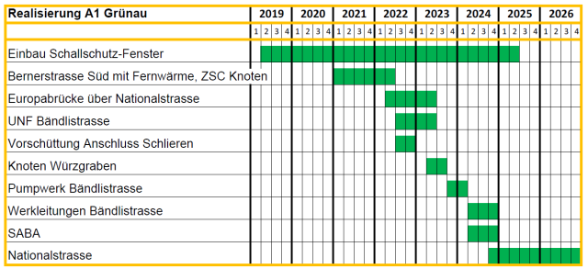

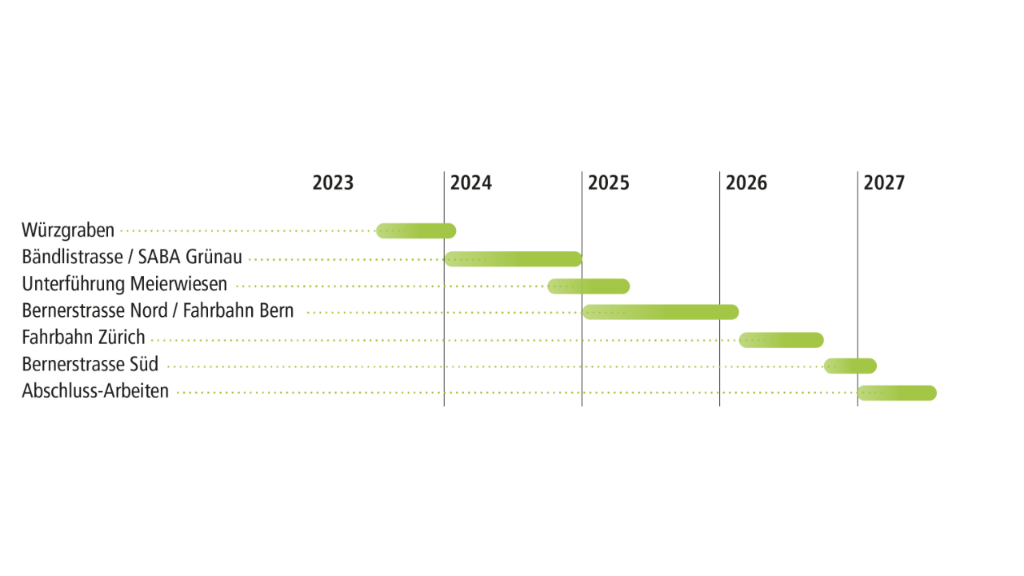

Terminplan

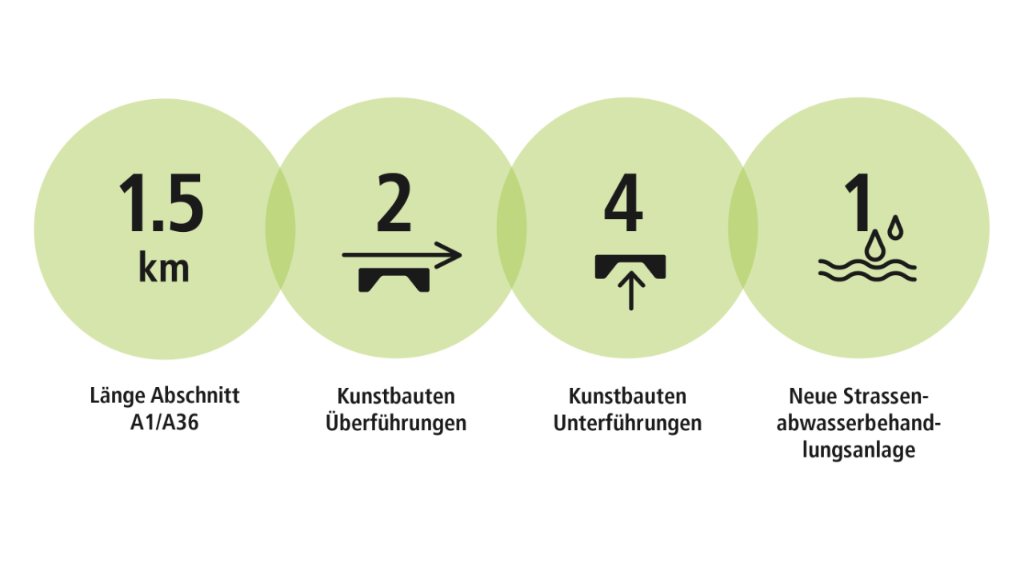

Daten und Fakten

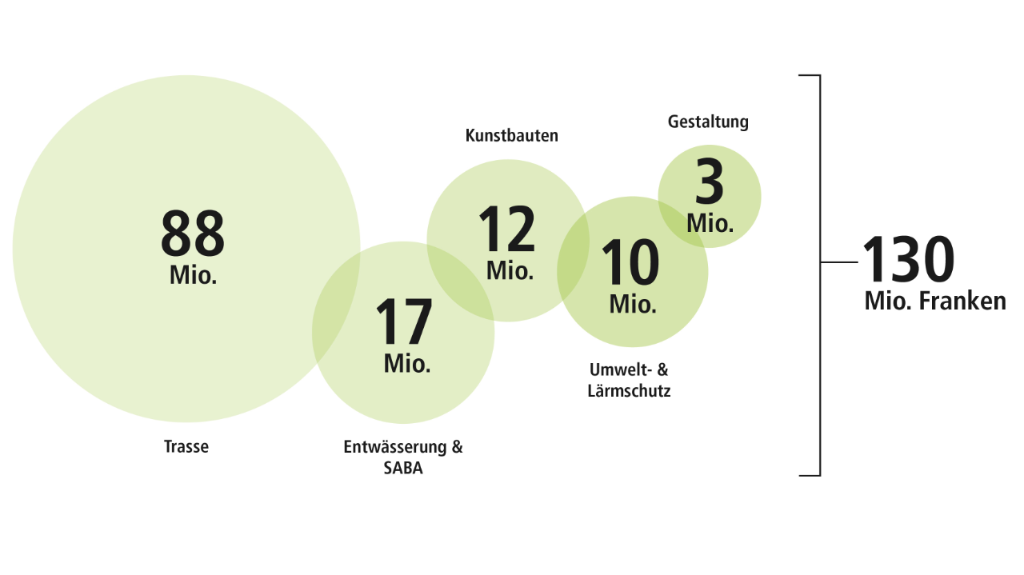

Kosten
